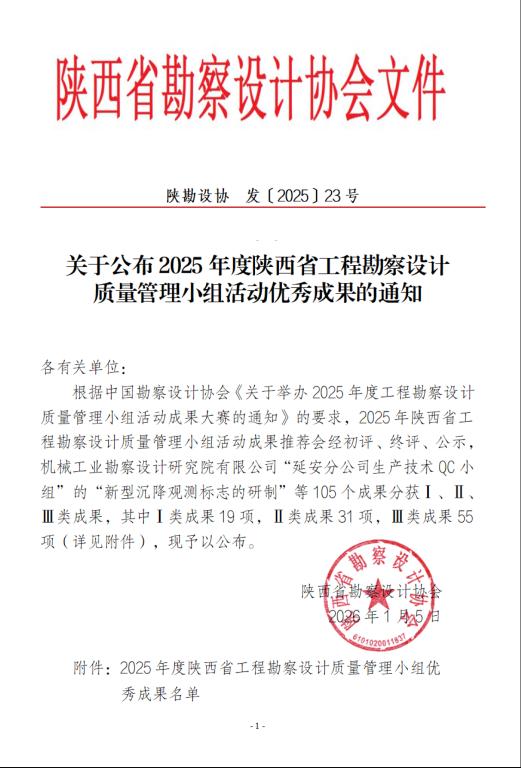

近日,陜西省勘察設計協會正式公布了“2025年度陜西省工程勘察設計質量管理小組活動優秀成果”,我公司申報的課題憑借扎實的技術創新、顯著的實施成效及嚴謹規范的QC活動流程,從眾多參評項目中脫穎而出,榮獲Ⅰ類優秀成果1項,Ⅲ類優秀成果2項,充分彰顯了公司在質量管理與技術創新領域的深厚實力與行業引領力。

成果一:Ⅰ類成果 “匠心節地”破解污水處理用地難題

工程項目:西咸新區秦漢新城裝配式污水廠

攻關課題:《提高建設用地條件受限區域的城鎮污水處理廠節地率》

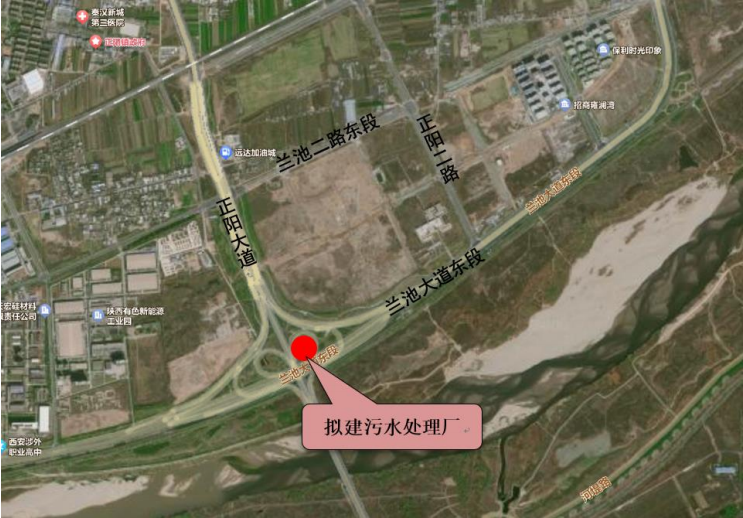

關鍵難點:用地制約與溢流風險。針對西咸新區秦漢新城裝配式污水廠項目面臨的用地異常緊張、污水溢流風險高的核心痛點,響應集約用地與綠色建造政策。

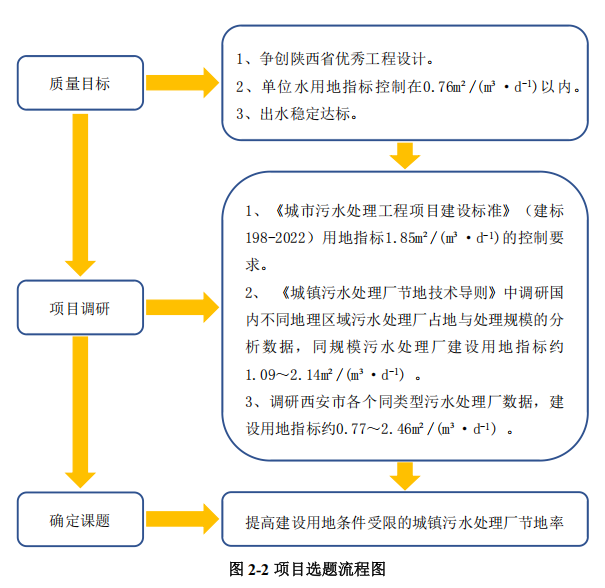

解決方案:采用生物池與二沉池豎向立體疊加布局,并搭建BIM云協同設計平臺,實現多專業實時協作。
關鍵成效:單位水占地降至0.66m2/(m3·d-1),出水達準Ⅳ類標準,累計節省征地費用394萬元、提前運營增收360萬元、節約造價210萬元。
成果二:Ⅲ類成果 “榆溪飛虹”攻克復雜橋梁施工瓶頸

工程項目:榆溪大道東延伸工程跨榆溪河主橋

攻關課題:《提高深溝復雜環境下大跨鋼桁梁橋的施工效率》

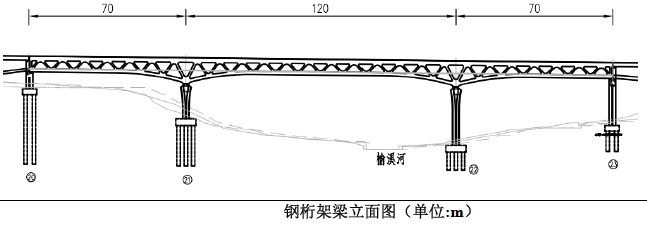

關鍵制約:地形與作業限制。河谷寬285m、橋面與河槽最大高差38m、場地狹窄、設備作業受限。

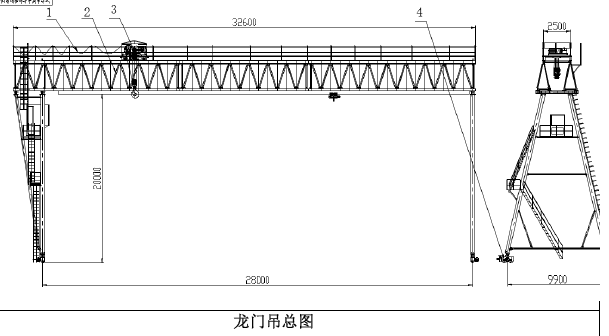

解決方案:優化吊裝方案為龍門吊,應用BIM技術三維建模模擬施工,并通過專家論證會完善方案。
關鍵成效:施工費用降低28.4%,高空焊接量減少58.9%,工期從11個月縮短至8個月。
成果三:Ⅲ類成果“土建QC”降低工業設計變更率

工程項目:路用瀝青攪拌站系列項目

攻關課題:《降低瀝青攪拌站項目施工圖設計變更率》
關鍵制約:設計變更痛點。行業平均設計變更率較高(8.91%),導致施工返工與工期延誤。
解決方案:建立設備參數同步機制、搭建BIM協同平臺、完善設計評審流程。
關鍵成效:設計變更率從行業平均8.91% 降至2.639%,設計周期縮短25%,協同效率提升40%。
此次獲獎是行業對公司質量管理工作的高度認可,公司將以此為契機,進一步推廣優秀課題的技術成果與管理經驗,持續深化QC小組活動開展,聚焦工程設計中的重點難點問題,強化技術創新與質量提升,為市政基礎設施建設領域提供更優質、高效、經濟的設計服務。
